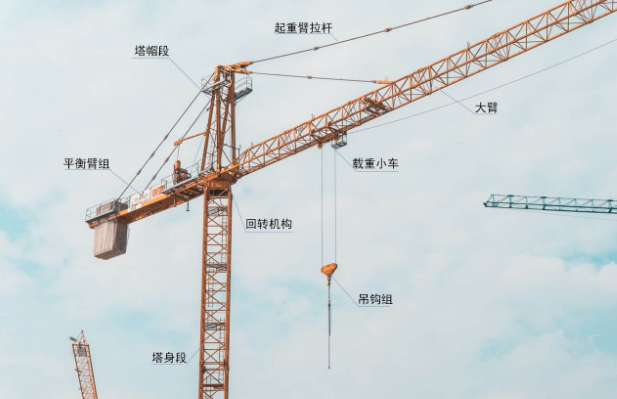

1.1 基本原則
施工區域應達到全覆蓋,包括擬建建筑、場內外材料卸車吊運場地和材料加工場;
起重能力滿足施工要求;
很大限度的減少場內的運輸,減少二次搬運;
塔機位置與建筑物立面(含外腳手架)盡量避免沖突,尤其是弧形立面、錯層立面,應該對不利條件的截面進行復核;
塔吊位置如穿過地下室,應避開地下室框架梁柱結構、大型機房以及管線密集區域;如塔身穿越人防區域樓板應采取措施對樓板結構進行補強。
保證群塔作業距離;
塔機附著點的結構應牢靠,附著點應選在框架柱、剪力墻、框架梁上;塔身平面與附臂角度應滿足塔吊使用說明書要求;
優選大型長臂塔吊,加大覆蓋面積,減少塔吊數量,降低機械管理風險,提升經濟效益;塔吊配置應結合勞務隊伍的棟號分配;
鋼構、預制構件比例較大的工程應進行吊次核算。合理考慮勞務劃分和施工區段劃分。方便拆除。
附 著 原 則
1、起重機附著的建筑物,其錨固點的受力強度應滿足起重機的設計要求。附著桿系的布置方式、相互間距和附著距離等,應按出廠使用說明書規定執行。有變動時,應另行設計。河北塔吊租賃
2、裝設附著框架和附著桿件,應采用經緯儀測量塔身垂直度,并應采用附著桿進行調整,在高錨固點以下垂直度允許偏差為2/1000。
3、在附著框架和附著支座布設時,附著桿傾斜角不得超過10°。
4、附著框架宜設置在塔身標準節連接處,箍緊塔身。塔架對角處在無斜撐時應加固。
5、塔身頂升接高到規定錨固間距時,應及時增設與建筑物的錨固裝置。塔身高出錨固裝置的自由端高度,應符合出廠規定。
6、起重機作業過程中,應經常檢查錨固裝置,發現松動或異常情況時,應立即停止作業,故障未排除,不得繼續作業。
7、拆卸起重機時,應隨著降落塔身的進程拆卸相應的錨固裝置。嚴禁在落塔之前先拆錨固裝置。
